Fajansbron rustas för framtiden

Fajansbron

Fajansbron är en viktig gång- och cykelförbindelse i Falkenberg och har funnits sedan 1937. För att bron även i framtiden ska vara säker och fungera som en viktig förbindelse behöver den nu genomgå en omfattande renovering. Arbetet är nödvändigt och kan inte skjutas upp. Fajansbron och området omkring är avstängda från augusti 2026 till och med våren 2027.

Renoveringen samordnas med arbeten inom projektet stråket Ätran. Genom att genomföra projekten under samma period minskar den totala påverkan jämfört med om de hade utförts var för sig.

Bakgrund

Fajansbron har tjänat Falkenbergsbor och besökare i närmare 90 år. Bron är i behov av en omfattande renovering för att även fortsättningsvis vara en säker och hållbar gång- och cykelbro.

Arbetet innebär att bron behöver stängas av under en längre period.

Det här ska vi göra

Projektet omfattar en omfattande renovering och förstärkning av Fajansbron samt ombyggnad av anslutande områden. Syftet är att säkerställa att bron även i framtiden är en säker och hållbar gång- och cykelförbindelse med förbättrad tillgänglighet.

Arbetet omfattar bland annat:

  • rivning och utbyte av brobaneplatta
  • byte av räcken, brolager och skadade ståldelar
  • blästring och ommålning av stålkonstruktionen
  • markförstärkning vid broarnas landfästen
  • schakt- och fyllningsarbeten
  • omläggning av VA-ledningar, dagvattenledningar, el- och belysningskablar i samverkan med berörda ledningsägare
  • anläggning av nya anslutningar och en ny mötesplats
  • skydds- och miljöåtgärder vid arbete nära Ätran
  • återställning av området genom utläggning av vegetationsmattor och etablering av ny vegetation.
I projektet ingår även inmätning, kontroller och dokumentation av arbetena för att säkerställa att renoveringen uppfyller ställda krav.

Det här har vi gjort

Utredningar och förberedande arbeten genomförda under 2025–2026:

  • Besiktning och teknisk statusbedömning.
  • Konstruktionsutredning och ny bärighetsberäkning.
  • Inmätningar.
  • Geotekniska provtagningar och geoteknisk utredning.
  • Miljöteknisk markundersökning.
  • Sedimentprovtagning och sedimentanalys.
  • Hydraulisk och hydrologisk utredning (vattennivåer, flöden och erosionsrisk).
  • Vatten- och miljöutredningar med hänsyn till Natura 2000 och vattenverksamhet.
  • Naturvärdesinventering.
  • Riskanalys.
  • Projektering och framtagande av bygghandlingar har genomförts och slutförts.
  • Samordning och projektering tillsammans med berörda ledningsägare har genomförts.
  • Tillståndsprocess hos Länsstyrelsen för arbete inom Natura 2000-område och vattenverksamhet.
  • Inventering och förflyttning av skyddade musslor.

Avstängning

Fajansbron och området omkring är avstängda för allmänheten från augusti 2026 till och med våren 2027.

Avstängningen påverkar promenadstråken under bron. Vi planerar för en tillfällig sträckning av löparslingan genom skogen under byggtiden.

Vi är medvetna om att arbetet påverkar både boende och besökare och beklagar de olägenheter som det medför.

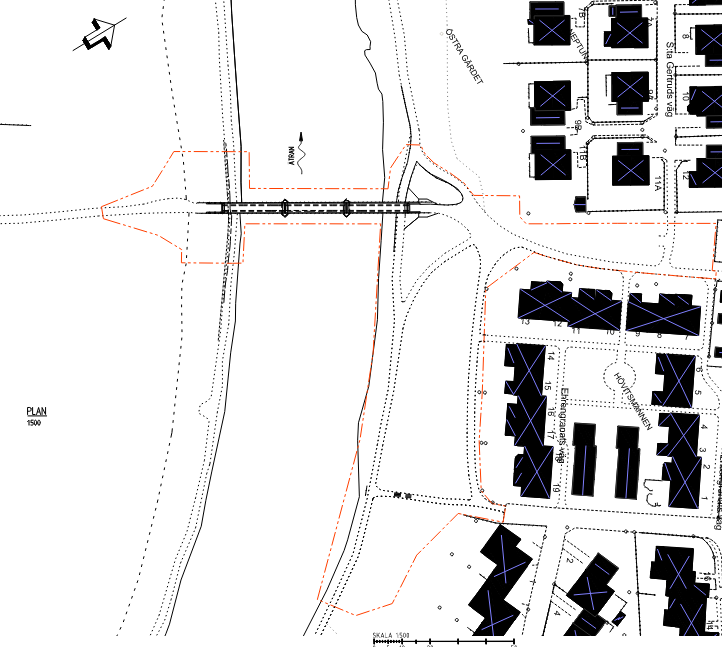

Kartbild som visar avstängning vid Fajansbron

Kartbild som visar den planerade avstängningen vid Fajansbron.

Alternativa vägar

Under avstängningen hänvisas gång- och cykeltrafik via Tullbron.

Tidplan

Arbetet med att renovera Fajansbron beräknas pågå mellan hösten 2026 till våren 2027.

Entreprenör: Jonab Anläggnings AB

När arbetet är klart

När renoveringen är färdig kommer Fajansbron att vara rustad för framtiden. Området kring bron kommer samtidigt att ha förbättrade anslutningar och en ny mötesplats längs Ätran. Tillsammans bidrar åtgärderna till ett mer tillgängligt och attraktivt område för både Falkenbergsbor och besökare.
